记者从北京市交通委获悉,为全面恢复道路设施健康状态,提升首都核心区交通服务与城市风貌,北京市将于今晚(7月15日)23时正式启动二环路健康工程。工程将延续四环路一体化城市更新模式,秉持“观城见景、彰显文脉、智慧融合、安全畅行”的建设理念,重塑核心区古都风貌与城市界面,着力打造交通、文化、智慧三位一体的首都核心区城市环廊。
立足核心区定位 打造三大功能环
据悉,二环路已建成通车34年,2002年实施道桥大修工程,2014年实施养护维修工程。目前,道路桥梁主体结构状态良好,但存在路面病害加剧、桥梁栏杆设施老化明显、信号灯及监控等设施老旧等问题,需再次启动健康工程。
本次二环路健康工程重点打造交通保障、文化活力、智慧治理三大功能环,实现“交通提效、生态提质、城市提能”多重效益。
交通保障环聚焦基础设施更新与通行提质。工程采用高品质沥青翻新路桥路面,有效提升路面平整度、耐久性与降噪效果,更换老旧桥梁防撞护栏,强化道路安全韧性;全线通过充分利旧、管线共槽、杆体合一等精细化举措,打造路域清朗的城市廊道;同时科学优化交通流线,调整道路出入口及信号系统,有效缓解局部路段交通拥堵问题。
文化活力环主打风貌升级与民生提质,全方位提升沿线绿化景观品质。工程差异化优化南北半环绿化体系,长安街以北路段增设一体化花槽,以南路段改良土壤与植被。同时打通慢行系统堵点断点,实现人行、非机动车道全线贯通;优化完善全市人行步道(含盲道)材质、颜色、铺设方式、防撞柱设置等各项标准规范,推动人行步道品质整体提升;统筹桥下空间整治、城市家具规范布置,串联二环绿道、护城河等蓝绿空间,打造兼具历史底蕴与生态质感的城市公共空间。
智慧治理环依托“双智”城市建设,推进交通管理精细化、设施运维智慧化。全线搭建智慧道路感知体系,实现交通流量精准监测、交通事件智能识别,同步配套实施安防提升工程,持续提升城市智慧治理水平。
二环北半环率先启动 道桥、景观、智慧全面升级

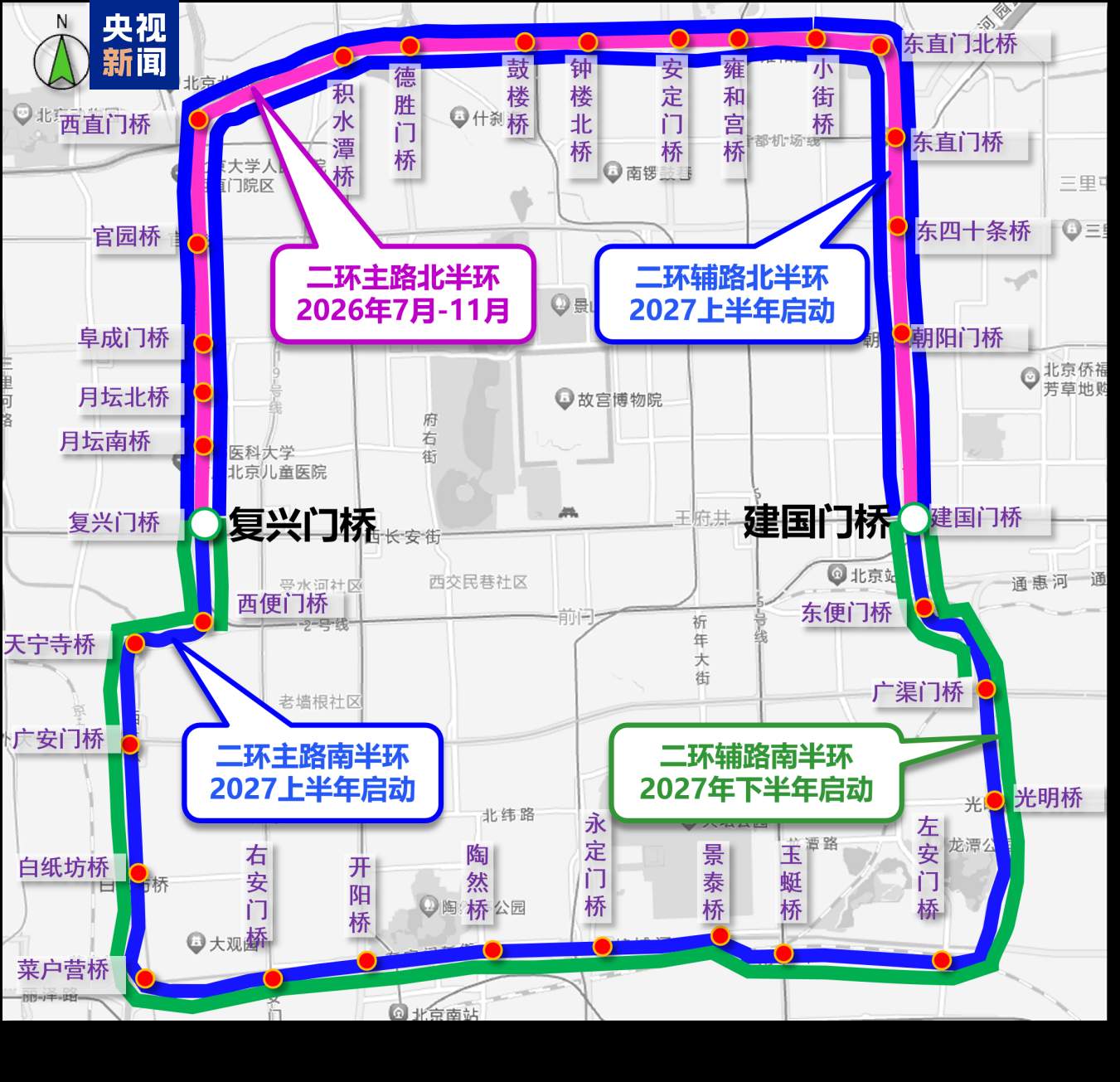

结合二环路交通运行特征、区域路网运行状况及施工期间交通影响等因素,工程将按照“先北后南、先主后辅”的时序分期实施。其中,2026年下半年实施北半环主路(复兴门桥-建国门桥),2027年分批次实施南半环主路、北半环辅路和南半环辅路。本次率先实施的北半环主路工程,起点为复兴门桥南,终点为建国门桥北,全长15.4公里。工程将按照“先地下、后地上,先设施、后路面”的步骤分三个阶段推进,确保工程11月底前完工。
在道桥基础设施方面,将完成38.1万平方米路面重新铺装,提升路面平整度和行车舒适度,降低行车噪声;更换0.76万延米老旧桥梁防撞护栏,强化桥梁安全防护性能;实施全线路灯节能改造与桥梁夜景照明系统修复,同步消隐随路市政管线,确保设施运行安全;优化调整16处出入口及信号系统,缓解局部点段交通拥堵。
在沿线风貌整体提升方面,聚焦老城特色、凸显京城韵味,全线增设13.5万延米一体化中央隔离花槽,西直门立交桥等重要桥梁增挂花箱9400组,打造橙黄复色系为主的连续月季花环;统一沿线道桥设施色调,精心开展节点绿化,局部修剪过密绿化遮挡,在德胜门箭楼等城门遗址区设置城墙造型绿篱,打造老城整体风貌相协调的景观效果。
在智慧交通提质升级方面,实施设施设备智慧化改造,升级信号灯及监控设施,布设智慧化道路感知体系,在56处出入口、4处重点路段、22处公交站部署前端感知设备、智能终端、边缘计算节点等各类设备310台,全面提升交通流量精准监测、交通事件智能识别、道路状态实时感知等能力。
多措并举降低施工影响 精细管控保障市民出行
为最大限度减少施工对市民出行与日常生活造成的影响,此次项目实行全流程精细化管控,分三阶段统筹推进施工:先期实施附属设施改造与管线隐患消除,中期开展路面结构更新,后期完成绿化栽种、外立面整治及各类设施调试收尾。通过分阶段有序施工,保障各专业工序高效衔接、压缩整体工期;同时统筹绿色施工、交通保通、信息服务多举措同步落地,切实降低施工扰民影响。
绿色施工层面,积极推进废旧路沥青材料回收利用,累计回收旧料10.8万吨,有效减少建筑垃圾排放和原生材料消耗;同步配置低噪声施工机械设备,从源头管控施工噪声;严格做好运输车辆全链条管控,抓实抓细“进门查证、出门查车”全流程核查制度,严查密闭运输、杜绝遗撒扬尘,道路恢复通行前开展路面全方位精细化清扫,守护辖区生态环境与市容秩序。
交通保通层面,经与交管部门多轮实地调研论证优化交通组织方案,实行错峰夜间施工模式,每日 23 时至次日 5 时开展施工作业,日间正常开放道路通行,实现当日施工、当日恢复通行,减少对社会交通的影响。夜间常规施工阶段采用 “占二留一” 作业方式,保留一条车道持续通行,保障基础通行能力;路面结构更新阶段采取分段全幅占道施工,完成一段、通车一段,车流导入辅路通行,避免施工过程中长时间、大范围堵塞,最大程度保障路网通行能力。
信息服务层面,交通、交管部门将依托道路电子屏、导航平台、官方新媒体、交通指引标识等多元渠道,实时推送施工点位、作业时段、导行路线及绕行提示;同时科学布设交通提示设施,施工路段远端提前设置导行提示牌,路段现场增设温馨提示牌。请广大市民提前查询施工信息,常规施工时段主路“占二留一”可正常通行,途经施工区域请减速慢行;分段全幅占路施工阶段,途经车辆可绕行二环辅路、三环路及周边道路。
(总台记者 纪乐乐 付海亮)
